Zanim zaczniesz wdrożenie systemu EMS, dobrze by było ustalić, skąd system ma pobierać dane, jak przejdą przez infrastrukturę OT i jak możesz zweryfikować ich poprawność po uruchomieniu. Jeśli odpowiadasz za produkcję, utrzymanie ruchu albo cyfryzację zakładu, przed wyborem integratora potrzebujesz mapy źródeł danych, architektury komunikacji i kryteriów odbioru, którą przybliżymy Ci poniżej.
Integracja EMS z maszynami: co właściwie trzeba połączyć?
EMS może pobierać dane z liczników energii, analizatorów sieci, sterowników PLC, urządzeń pomiarowych, systemów SCADA oraz innych źródeł dostępnych w warstwie OT. Sposób integracji zależy od istniejącej infrastruktury. W jednym zakładzie system odczyta parametr bezpośrednio z licznika, w innym ten sam pomiar będzie dostępny przez PLC, gateway albo serwer OPC.

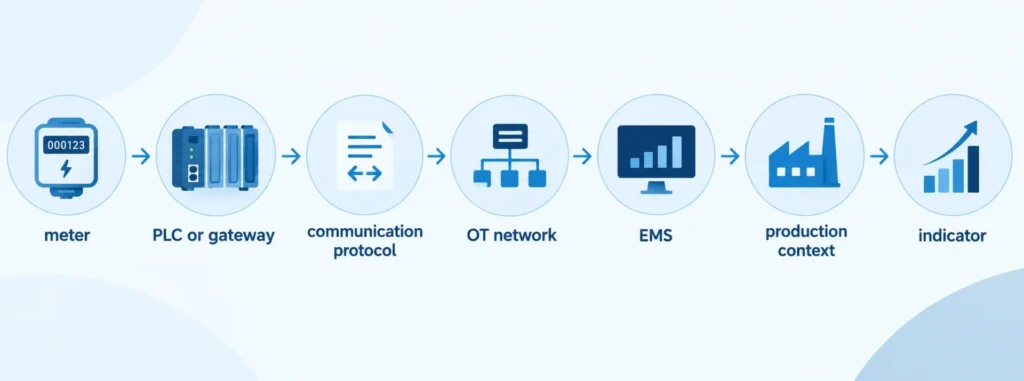

Sama wartość pomiarowa nie wyjaśnia procesu. Jeżeli EMS otrzymuje 42 kWh, musi być jeszcze wiadomo, którego urządzenia dotyczy pomiar, z jakiego okresu pochodzi i co działo się wtedy z maszyną. Docelowy przepływ danych może wyglądać tak:

Hipotetyczny przykład: licznik przypisany do prasy przekazuje zużycie energii przez Modbus TCP. PLC dostarcza w tym samym czasie stan RUN/STOP, a MES identyfikator realizowanego zlecenia. EMS może wtedy zestawić zużycie ze stanem urządzenia i produkcją, zamiast prezentować wyłącznie wykres poboru.
Takie powiązanie jest zgodne z kierunkiem rozwijanym przez OPC Foundation. Opublikowana 1 września 2026 r. wersja 1.0.1 specyfikacji OPC UA for Energy Consumption Management definiuje model informacji dla danych związanych z zarządzaniem zużyciem energii.
Przed wyceną przygotuj rejestr punktów integracyjnych
W rozmowie z integratorem trzeba określić, z których urządzeń, jakie wartości, jaką drogą i z jaką częstotliwością mają trafiać do EMS i najlepiej zrobić to w jednym rejestrze.
| Pole | Co trzeba ustalić | Przykład |
| Zasób | czego dotyczy pomiar | prasa P-04 |
| Parametr | jaka wartość jest potrzebna | energia czynna |
| Źródło | skąd pochodzi wartość | licznik energii |
| Komunikacja | jak odczytywany jest parametr | Modbus TCP |
| Kontekst | z czym zestawiamy pomiar | RUN/STOP z PLC |
| Częstotliwość | jak często potrzebne są dane | zgodnie z wymaganiem analizy |
| Brak komunikacji | co dzieje się z danymi | buforowanie lub oznaczenie luki |
| Odbiór | jak sprawdzimy wynik | porównanie ze źródłem |
Taki dokument szybko pokaże ograniczenia parku maszynowego. Starsze urządzenie może komunikować się przez Modbus RTU, nowszy analizator przez Modbus TCP, a część danych będzie już dostępna w SCADA.
Modbus Organization publikuje osobne specyfikacje protokołu aplikacyjnego, komunikacji TCP/IP oraz komunikacji szeregowej. Informacja w ofercie, że integrator obsługuje Modbus, nie określa jeszcze sposobu podłączenia Twojego urządzenia.
Jeżeli jesteś dopiero na etapie ustalania, co mierzyć i do jakich decyzji wykorzystać pomiary, ten krok jest przedwczesny. Ten zakres opisujemy osobno w tym artykule. Nowy projekt integracyjny powinien przejąć stery, gdzie cele i wymagane dane są już znane.
System EMS: etapy wdrożenia od inwentaryzacji OT do odbioru
Gdy wiadomo już, jakie dane są potrzebne, techniczne wdrożenie systemu EMS można uporządkować w sześciu etapach.
1. Inwentaryzacja źródeł i infrastruktury OT. Integrator identyfikuje liczniki, analizatory, PLC, systemy nadrzędne, dostępne interfejsy, protokoły oraz ograniczenia sieci. Na tym etapie wychodzi również na jaw, gdzie potrzebne będzie dodatkowe opomiarowanie.
2. Projekt architektury komunikacji. Trzeba rozstrzygnąć, czy EMS będzie czytał dane bezpośrednio z urządzenia, przez PLC, SCADA, koncentrator czy serwer OPC. Projekt powinien wskazać kierunek przepływu danych oraz połączenia wymagane pomiędzy segmentami infrastruktury.
3. Model danych. Każdy parametr potrzebuje jednoznacznego znaczenia, jednostki, źródła i przypisania do zasobu. Nazwa rejestru albo tagu znana automatykowi nie wystarcza jeszcze systemowi nadrzędnemu.
4. Konfiguracja integracji. Powstają połączenia i mapowania, a EMS zaczyna odbierać dane. Trzeba sprawdzić zachowanie podczas restartu urządzenia, utraty komunikacji, zmiany stanu maszyny i brakującej próbki.
5. Walidacja. Odczyt w EMS porównuje się ze źródłem referencyjnym. Kontroli wymagają wartości, jednostki, znaczniki czasu, agregacje i przypisanie pomiaru do właściwego urządzenia.
6. Odbiór i dokumentacja. Zakład powinien otrzymać aktualny rejestr punktów integracyjnych, mapę komunikacji, opis konfiguracji oraz zasady postępowania po awarii lub zmianie urządzenia.
Szczególnej uwagi wymaga etap piąty. Poprawna transmisja to jeszcze nie poprawne dane biznesowe.Wartość może docierać bez błędu, a jednocześnie mieć złą jednostkę, niewłaściwe skalowanie albo być przypisana do innej maszyny. Dlatego test odbiorowy musi sprawdzać cały ciąg od źródła do informacji widocznej dla użytkownika.
Pewnie przejdź z nami przez wszystkie etapy wdrożenia EMS.
Modbus, OPC UA czy SCADA: jak wybrać drogę danych do EMS?
Nie istnieje jeden protokół wymagany dla każdego systemu EMS. W zakładach typu brownfield zwykle trzeba połączyć kilka generacji urządzeń i sposobów komunikacji.
Bezpośredni odczyt z urządzenia wymaga zarządzania większą liczbą połączeń. Pobieranie informacji przez SCADA lub istniejący serwer OPC pozwala wykorzystać już skonfigurowane tagi, jednak uzależnia EMS od dostępności tej warstwy.
OPC UA może być szczególnie użyteczne, gdy poza samą liczbą potrzebny jest uporządkowany model informacji, obejmujący typ parametru, jego znaczenie, jednostkę oraz relację z urządzeniem. Sama obecność OPC UA nie gwarantuje jednak poprawnej semantyki. Decyduje sposób zbudowania i wykorzystania modelu danych. Specyfikacja OPC UA for Energy Consumption Management daje dla danych energetycznych ustandaryzowany model, który może tę pracę ułatwić.
W istniejącej fabryce nie ma powodu wymieniać stabilnego źródła danych wyłącznie dlatego, że korzysta ze starszego standardu. Integrator powinien natomiast wskazać miejsce ewentualnej konwersji protokołu, odpowiedzialność za gateway oraz zachowanie systemu po utracie połączenia.
Jeżeli późniejsze analizy wymagają kompletnej historii, specyfikacja powinna określać buforowanie, ponowne przesłanie danych lub jednoznaczne oznaczenie luki. Nie każdy proces wymaga identycznej ciągłości, więc wymaganie trzeba dobrać do sposobu wykorzystania informacji.
Połączenie EMS z OT wymaga ustalenia reguł komunikacji
Każde nowe połączenie pomiędzy systemem nadrzędnym a siecią produkcyjną powinno zostać uzgodnione z osobami odpowiedzialnymi za OT i cyberbezpieczeństwo.
NIST w dokumencie SP 800-82 Rev. 3 zaleca segmentację i izolowanie sieci OT oraz wykorzystywanie zmapowanych przepływów danych do określenia komunikacji rzeczywiście potrzebnej między segmentami. Firewalle, gatewaye i inne urządzenia graniczne mogą następnie egzekwować te ograniczenia.
Dla EMS trzeba zatem odpowiedzieć na poniższe:
- Który system inicjuje połączenie?
- Jakie porty są potrzebne?
- Czy EMS wyłącznie odczytuje dane?
- Jak realizowany jest dostęp serwisowy?
- Gdzie znajdują się konta techniczne?
- Co następuje po zmianie adresacji lub wymianie urządzenia?
Jeżeli EMS ma wysyłać komendy do OT, zakres projektu wymaga osobnej oceny. Monitoring i sterowanie powinny być jasno rozdzielone w dokumentacji, wraz z zachowaniem instalacji przy niedostępności systemu nadrzędnego.

Jak sprawdzić integratora EMS przed podpisaniem umowy?
Przy porównywaniu ofert łatwo skoncentrować się na dashboardach, liczbie raportów albo licencjach. Dla powodzenia integracji ważniejsze jest jednak, czy wykonawca potrafi opisać drogę danych i odpowiedzialność za jej poszczególne elementy.
Przed wyborem integratora sprawdź, czy:
- przed zamknięciem zakresu przeprowadzi inwentaryzację liczników, PLC, SCADA i sieci OT,
- wskaże konkretny sposób komunikacji dla poszczególnych urządzeń,
- rozdziela dane pomiarowe od kontekstu produkcyjnego,
- określa reakcję na utratę komunikacji i brakujące dane,
- projekt obejmuje segmentację sieci, uprawnienia i dostęp serwisowy,
- wiadomo, które połączenia służą wyłącznie do odczytu,
- oferta zawiera sposób walidacji pomiarów oraz kryteria odbioru,
- po wdrożeniu zakład otrzyma dokumentację pozwalającą utrzymywać integrację,
- dodanie kolejnej maszyny będzie można przeprowadzić według ustalonego modelu.
Jeżeli dostawca potrafi szczegółowo wycenić dashboard, ale przed wyceną integracji nie pyta o modele urządzeń, protokoły i architekturę OT, zakres techniczny projektu pozostaje nieustalony.
EMS, ISO 50001 i audyt energetyczny to trzy różne zakresy
System informatyczny EMS może dostarczać dane potrzebne do zarządzania energią, ale jego wdrożenie samo w sobie nie oznacza wdrożenia ISO 50001.
ISO 50001:2018 określa wymagania dotyczące systemu zarządzania energią w organizacji. Norma została potwierdzona przez ISO w 2024 r., a w tym samym roku opublikowano poprawkę ISO 50001:2018/Amd 1:2024 dotyczącą zmian klimatu.
Znaczenie zarządzania energią zwiększa też dyrektywa (UE) 2023/1791. Jej art. 11 zobowiązuje państwa członkowskie do objęcia przedsiębiorstw, których średnie roczne zużycie energii w poprzednich trzech latach przekracza 85 TJ, certyfikowanym systemem zarządzania energią. Dla przedsiębiorstw przekraczających 10 TJ, które takiego systemu nie wdrażają, przewidziano audyty energetyczne. Dyrektywa wskazuje odpowiednio terminy 11 października 2027 r. dla systemów zarządzania energią i 11 października 2026 r. dla pierwszego audytu.
W Polsce we wrześniu 2026 r. rządowy projekt nowelizacji ustawy o efektywności energetycznej przewiduje wdrożenie tych progów jako 23,61 GWh, czyli 85 TJ, oraz 2,78 GWh, czyli 10 TJ. Ponieważ są to przepisy projektowane, obowiązek konkretnego przedsiębiorstwa trzeba oceniać według aktualnie obowiązującego prawa w dniu analizy.
Jeśli dane mają później wspierać audyt energetyczny przedsiębiorstwa, przegląd energetyczny lub wskaźniki używane w systemie zarządzania energią, jakość, historia i identyfikowalność danych powinny zostać uwzględnione już w wymaganiach integracyjnych.
Odbioru systemu nie powinien podpisywać wyłącznie dostawca ani IT
Technicznie działające połączenie może nadal dostarczać dane, których produkcja nie powinna zaakceptować. Dlatego odbiór wymaga kilku perspektyw.
Automatyk potwierdza źródło sygnału i sposób komunikacji. Osoba odpowiedzialna za energię sprawdza znaczenie oraz wiarygodność pomiaru. Właściciel procesu powinien potwierdzić, że dane odpowiadają rzeczywistym stanom produkcji. IT lub OT weryfikuje architekturę komunikacji i zasady dostępu.
Taki podział różni się od etapu przygotowania projektu, w którym ustala się cele oraz zakres pomiarów. Chodzi tu o odpowiedzialność za zaakceptowanie konkretnego wyniku integracji.
explitia.EMS może zbierać dane z infrastruktury pomiarowej i urządzeń produkcyjnych, a po integracji z systemami produkcyjnymi łączyć zużycie energii z maszyną, linią czy zleceniem. Taki model ma sens wtedy, gdy zakład potrzebuje analizy energii w kontekście faktycznego przebiegu produkcji, a nie osobnego zestawu wykresów energetycznych.
Dokument, który powinien powstać przed wysłaniem RFQ
Jeżeli masz przygotować jeden materiał przed rozmowami z integratorami, nie zaczynaj od listy ekranów systemu. Przygotuj rejestr punktów integracyjnych zawierający urządzenie, potrzebny parametr, źródło, sposób komunikacji, kontekst produkcyjny, wymaganie dotyczące brakujących danych i kryterium odbioru.
Na jego podstawie da się porównać oferty na podobnym zakresie, wskazać miejsca wymagające dodatkowych pomiarów oraz oddzielić pewne informacje od założeń wykonawcy.
Dobrze zaprojektowana integracja EMS z maszynami kończy się wtedy, gdy zakład potrafi prześledzić drogę wartości od urządzenia do raportu i sprawdzić jej poprawność. Dopiero taki wzorzec warto powielać na kolejnych liniach.

FAQ
Czy EMS musi być podłączony bezpośrednio do każdej maszyny?
Nie. Dane mogą trafiać do EMS bezpośrednio z urządzenia albo przez PLC, gateway, SCADA czy serwer OPC. Wybór zależy od istniejącej infrastruktury i wymaganej szczegółowości danych.
Czy do wdrożenia EMS potrzebne jest OPC UA?
Nie. EMS może korzystać z różnych sposobów komunikacji, w tym Modbus. OPC UA jest szczególnie przydatne, gdy potrzebny jest uporządkowany model informacji i interoperacyjność między różnymi urządzeniami lub systemami.
Czy EMS oznacza zgodność z ISO 50001?
Nie. ISO 50001 dotyczy systemu zarządzania energią całej organizacji. EMS może wspierać ten system danymi i analizami, ale instalacja oprogramowania nie jest równoznaczna z certyfikacją ISO 50001.
Co powinno znaleźć się w odbiorze integracji EMS?
Odbiór powinien potwierdzić poprawność wartości, jednostek, znaczników czasu, przypisania do urządzeń oraz zachowanie systemu przy utracie komunikacji. Kryteria testu trzeba określić przed rozpoczęciem realizacji.
